Cứu sống người phụ nữ ở Hà Nội định nhảy cầu tự tử vì một lý do đau lòng -
Từ năm 2026, bán hàng online trên sàn thay đổi lớn về thuế, ai được khấu trừ, ai phải quyết toán cuối năm? -
Tìm thấy 2 cây vàng trị giá hơn 300 triệu đồng người dân đánh rơi xuống sông Hương -
Hà Nội sẽ tổ chức câu lạc bộ làm quen giúp thanh niên kết hôn -
Sự thật về tin đồn "cán bộ công an bị đâm tử vong" gây xôn xao, công an cảnh báo khẩn -
Từ năm 2026, xe máy rẽ không xi nhan có thể bị phạt tới 14 triệu đồng, nhiều người bất ngờ vì mức xử phạt mới -
Bi kịch "ở rể": Thu nhập 25 triệu/tháng, nộp vợ gần hết vẫn không được quyền biếu Tết bố mẹ đẻ bằng nhà ngoại -
Đỉnh cao "Công ty nhà người ta": Hủy tăng ca cho nhân viên về xem U23 Việt Nam, tặng thêm suất thịt kho tàu gây bão MXH -
Phạt nguội "dồn dập" 24 giờ qua, camera AI ghi nhận loạt vi phạm giao thông khiến nhiều tài xế giật mình -
Thực hư quy định giáo viên phải vận động 95% phụ huynh đóng tiền mới được xếp loại xuất sắc
Kinh tế
01/04/2021 22:21Nhà máy điện khí LNG 4 tỷ USD ở Bạc Liêu vẫn gặp khó

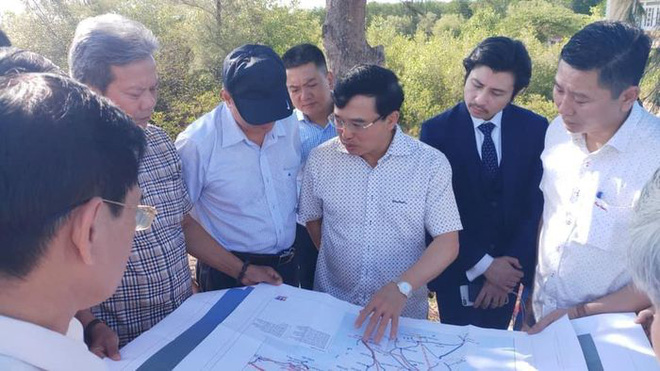

Chủ tịch UBND tỉnh Bạc Liêu, Phạm Văn Thiều cho biết thêm, hiện tỉnh đang quyết tâm cùng với các bộ, ngành tháo gỡ khó khăn. Nội dung nào vượt thẩm quyền sẽ báo cáo Thủ tướng Chính phủ để giải quyết.
Ông Thiều thông tin, dự án Điện khí LNG Bạc Liêu đang gặp khó khăn. Tuy nhiên, khó khăn này liên quan đến những quy định chưa có tiền lệ trong thu hút đầu tư, vồn đầu tư nước ngoài mà Luật Đầu tư cũng như một số Nghị định hướng dẫn chưa theo kịp.
Trong đó, các khó khăn cụ thể như sau:
Về đàm phán giá điện, giá điện và kế hoạch mua điện theo Luật Điện lực hiện nay chưa thống nhất. Nhà đầu tư bán tất cả 3.200MW thì Điện lực có mua hết hay không? Điều này vẫn còn đàm phán tiếp.
Thứ hai, nhà đầu tư chủ yếu lấy USD về để đầu tư, mua máy móc thiết bị, nhưng khi phía Việt Nam trả bằng tiền đồng thì có đổi ra USD để chuyển ra nước ngoài được hay không? Điều này cũng vẫn còn đàm phán tiếp.
Về đường tải điện phục vụ cho dự án này và các dự án điện gió khác, Chủ tịch UBND tỉnh Bạc Liêu cho biết, Chính phủ đã thống nhất xây dựng đường dây 500KV từ điểm đấu nối vào Trà Nóc (Thành phố Cần Thơ) đi qua nhiều địa phương để có cam kết truyền tải điện.
Được biết, ngay sau 6 tháng triển khai công tác chuẩn bị đầu tư dự án Nhà máy nhiệt điện khí LNG Bạc Liêu 3.200 MW đã phát sinh nhiều khó khăn cần tháo gỡ.
Cụ thể, dự án phải qua nhiều thủ tục chưa có tiền lệ để đưa vào quy hoạch Điện VII. Thời đểm đó, dịch COVID-19 đang diễn biến phức tạp, khó lường tiềm ẩn nhiều rủi ro có khả năng ảnh hưởng đến dự án.
Đường dây 500KV phục vụ đấu nối giải tỏa công suất dự án đi qua địa bàn nhiều tỉnh, thành phố trong khu vực ĐBSCL nên cần phải có sự thỏa thuận.
Ngoài ra, dự án gặp một số vấn đề kỹ thuật như hạ tầng cấp nước ngọt chưa đảm bảo; nguồn nguyên liệu san lấp mặt bằng và nguyên vật liệu chính phục vụ thi công xây dựng nhà máy…
Báo Đầu tư đã từng đưa tin, Dự án LNG Bạc Liêu được cấp Giấy chứng nhận đầu tư vào đầu năm 2020 và tới nay, EVN cùng chủ đầu tư vẫn đang tiến hành đàm phán các điều khoản liên quan tới PPA và chưa biết bao giờ mới kết thúc.
Các vấn đề mà nhà đầu tư đưa ra như cam kết bao tiêu theo tháng, cơ chế bảo đảm ngoại tệ, thanh toán chi phí công suất ngầm định, bồi thường do thay đổi luật, quyền bên cho vay, cơ chế chấm dứt và thanh toán, cơ chế đảm bảo thu xếp tài chính, áp dụng luật của Anh và giải quyết tranh chấp tại nước thứ ba cũng khác xa so với các quy định hiện hành của pháp luật Việt Nam.
"Một số nhà đầu tư đã tự đặt ra những mục tiêu đầy tham vọng về các mốc thời gian hoàn thành các giai đoạn triển khai dự án, bất chấp tính phức tạp của dự án nhiệt điện khí LNG nói chung. Sự thật, đây là những dự án gồm nhiều giai đoạn, với nhiều cấu phần luôn biến động và nhiều rủi ro trong quá trình thi công", Báo cáo của IEEFA nhận xét.
Dự án Nhà máy điện khí tự nhiên hóa lỏng LNG Bạc Liêu thuộc Trung tâm nhiệt điện khí LNG Bạc Liêu có tổng công suất 3.200MW, vốn đầu tư 93.600 tỷ đồng (khoảng 4 tỷ USD), Công ty Delta Offshore Energy Pte. Ltd (DOE) là chủ đầu tư dự án và Tập đoàn Bechtel (Mỹ) là tổng thầu EPC.
Dự án được tỉnh Bạc Liêu trao chứng nhận đầu tư vào đầu năm 2020. Theo kế hoạch, nhà đầu tư có 12 tháng kể từ ngày cấp Giấy chứng nhận đầu tư (đến hết năm 2020) để hoàn thành thủ tục chuẩn bị đầu tư và có 36 tháng để triển khai xây lắp, lắp đặt đường đưa khí vào bờ và vận hành tổ máy turbin khí giai đoạn 1 (công suất 750MW) vào cuối 2023. Sau đó, tiếp tục xây lắp và vận hành các tổ máy còn lại để đạt công suất 3.200MW cuối năm 2027 như Quy hoạch điện VII (điều chỉnh).
Với việc cắt giảm nhiều nhà máy điện than thì dự án Nhà máy điện LNG Bạc Liêu được xem là giải pháp tối ưu bổ sung nguồn năng lượng sạch cho khu vực ĐBSCL và cả nước.
Cuối năm 2020, theo kế hoạch, dự án sẽ hoàn thành ký kết hợp đồng mua bán điện với Tổng công ty Điện lực Việt Nam (EVN) để chính thức khởi công xây dựng vào đầu năm 2021, đưa tổ máy số 1 vào hoạt động vào đầu năm 2024.
Tuy nhiên, việc thực hiện dự án bị chậm tiến độ và hiện vẫn chưa thể triển khai đúng như dự kiến.
Theo báo cáo của Cục đầu tư nước ngoài, Bộ Kế hoạch và Đầu tư,trong 9 tháng đầu năm 2020, chỉ với duy nhất 1 dự án cấp mới là dự án Nhà máy điện khí tự nhiên hóa lỏng, Bạc Liêu dẫn đầu cả nước về FDI vượt xa cả TP.HCM.
Theo Hải Yến (Doanh nghiệp & Tiếp thị)
- Hơn 100 ô tô đâm nhau liên hoàn giữa bão tuyết mịt mù tại Mỹ (18:40)
- Tàu cá Khánh Hòa cùng 8 ngư dân mất tích bí ẩn, chỉ tìm thấy giàn lưới trôi dạt (18:32)
- Cựu Phó viện trưởng "vẽ" tổ chức quốc tế ảo, lừa hơn 1.400 thí sinh lĩnh án tù (18:26)
- Cơ sở giò chả dùng chất cấm, tuồn 300 tấn thực phẩm bẩn ra thị trường vẫn ngang nhiên hoạt động (18:15)
- Bố Xuân Bắc nấu cháo gà tiếp lửa cho con trai: "Nếu U23 Việt Nam vô địch, tôi sẽ làm 80 mâm cỗ mời cả làng" (1 giờ trước)
- Cô gái yêu hai anh em sinh đôi cùng một lúc, thuê phòng sống chung và được gia đình ủng hộ (1 giờ trước)
- Sự thật sốc về đội trưởng U23 Khuất Văn Khang: Từng bỏ ăn 3 ngày vì bị bố cấm theo nghiệp cầu thủ (1 giờ trước)
- Mẹ của Thùy Tiên thông báo bất ngờ trên livestream, lần đầu nhắc đến con gái sau khi bị phạt 2 năm tù (1 giờ trước)
- Người yêu đe dọa tung clip riêng tư để "tống tiền", cô gái có pha xử lý khiến nhiều người ngỡ ngàng (1 giờ trước)
- Bảng giá xe Honda LEAD 2026 giữa tháng 1/2026: Giảm không phanh, lấn át Vision và SH Mode vì quá rẻ (2 giờ trước)
