-
Đi đường thẳng vẫn có khả năng về đích trước, 3 tuổi này không cần chiêu trò vẫn dẫn đầu thành tích cuối năm 2026 -
Giải mã hiện tượng "trắng" điểm 10 môn Ngữ văn kỳ thi tuyển sinh lớp 10 tại TPHCM -
Nỗi đau xé lòng của người mẹ có con gái bị chồng bạo hành dẫn đến tử vong -
Tử vi thứ 7 ngày 6/6/2026 của 12 con giáp: Sửu thuận lợi, Mão rủng rỉnh -
Bộ Xây dựng đề xuất giao Hà Nội làm chủ đầu tư hai dự án đường sắt 37.000 tỷ đồng -
Miền Bắc và Trung Bộ đón nắng nóng đỉnh điểm trước khi hứng mưa lớn giải nhiệt -
Hiểm họa khôn lường khi cha mẹ khoe giấy khen của con lên mạng xã hội -
Nguy cơ từ sự cố xô lệch loạt gối cầu trên tuyến Vành đai 3 trên cao ở Hà Nội -
"Vua AI" Jensen Huang ưu tiên gặp Faker trước cả các trùm công nghệ Hàn Quốc -
Hải Phòng chuẩn bị đón siêu nhà máy bán dẫn rộng bằng 45 sân bóng đá
Xã hội

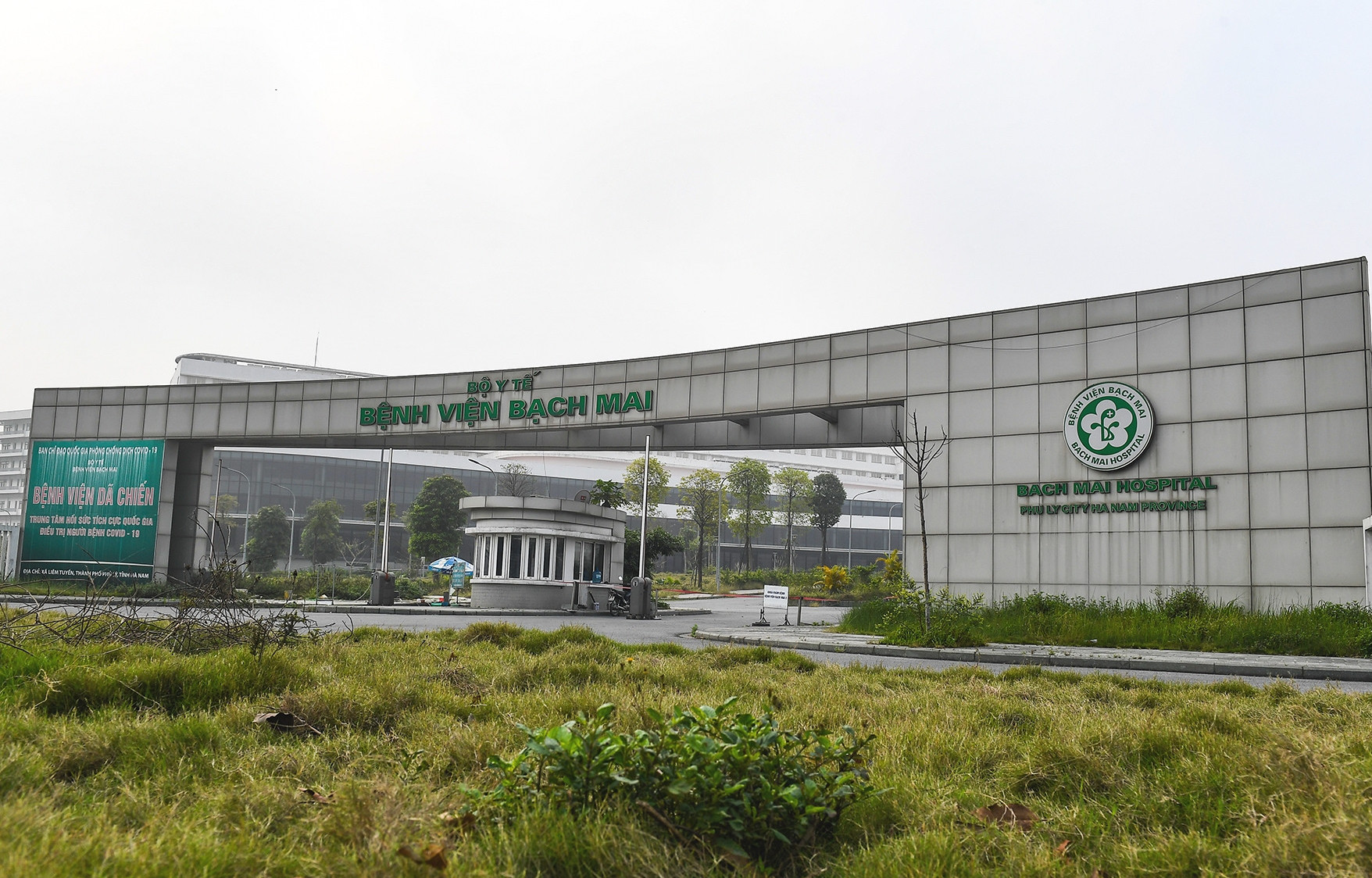

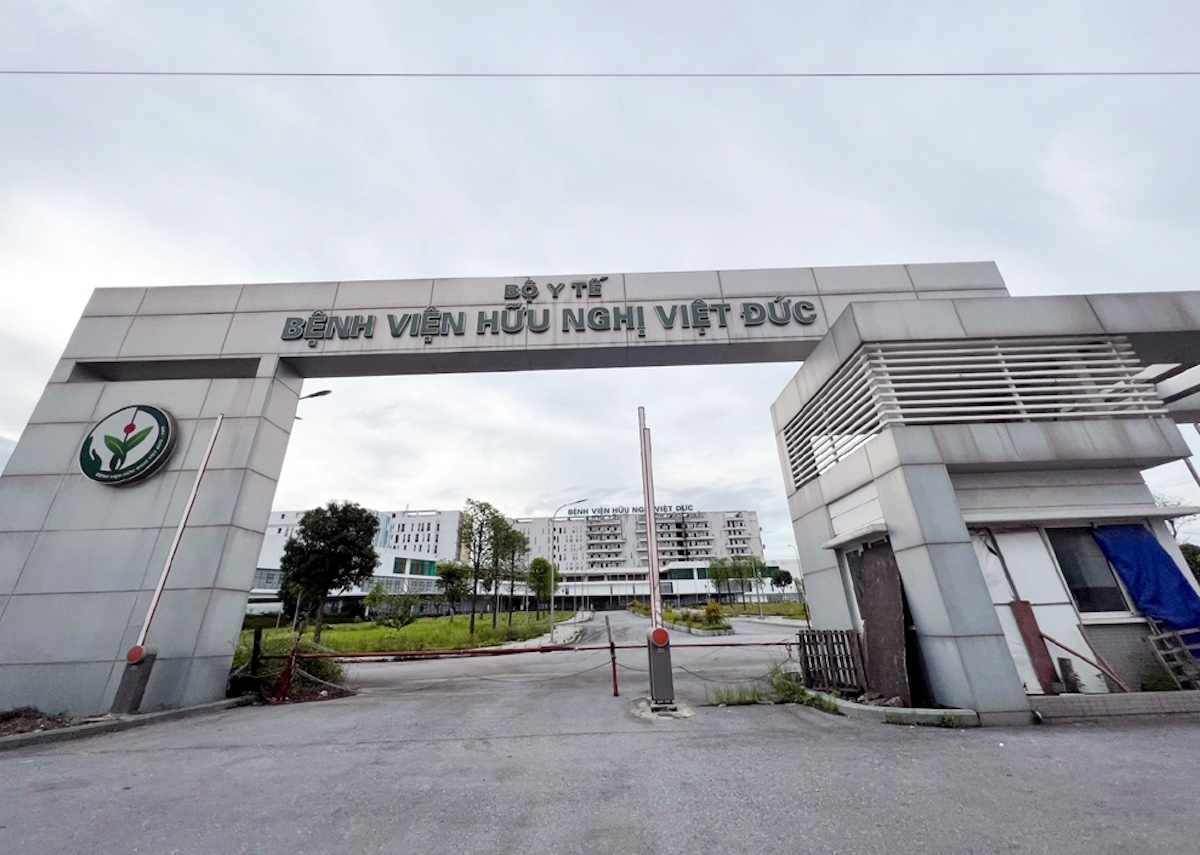

04/04/2025 17:18Nguyên Bộ trưởng Bộ Y tế có vi phạm nghiêm trọng tại dự án bệnh viện Bạch Mai, Việt Đức cơ sở 2
Thông tin trên báo Thanh tra, ngày 4/4, Thanh tra Chính phủ vừa ban hành kết luận thanh tra dự án đầu tư xây dựng mới cơ sở 2 Bệnh viện Bạch Mai và dự án đầu tư xây dựng mới cơ sở 2 Bệnh viện Hữu nghị Việt Đức.
Qua thanh tra cho thấy, năm 2014, Bộ trưởng Bộ Y tế và Ban Quản lý dự án y tế trọng điểm khi đó đã "vi phạm nghiêm trọng quy định về đấu thầu với mục đích chọn ra đúng đơn vị tư vấn nước ngoài đã được xác định từ trước”.
Theo kết luận thanh tra, 2 dự án bệnh viện Bạch Mai, Việt Đức cơ sở 2 được chủ đầu tư là Ban Quản lý dự án y tế trọng điểm trình và được Bộ trưởng Bộ Y tế phê duyệt chủ trương thuê tư vấn nước ngoài để lập dự án vào năm 2014.
Tại tờ trình, chủ đầu tư nêu “công trình xây dựng phải được đầu tư thiết kế và xây dựng với những giải pháp kiến trúc linh hoạt cùng những vật liệu mới phù hợp với sự tiến bộ của trang thiết bị ngày càng nhiều về chủng loại và hiện đại về công nghệ.
Do vậy, các đơn vị tư vấn xây dựng trong nước không đảm bảo yêu cầu mà cần thiết phải thuê Tư vấn nước ngoài để thực hiện dự án”.
Tuy nhiên, chủ đầu tư lại không cung cấp được tài liệu chứng minh khẳng định "các đơn vị tư vấn xây dựng trong nước không đảm bảo yêu cầu mà cần thiết phải thuê tư vấn nước ngoài để thực hiện dự án".
Trong khi trên thực tế, từ trước đó, có đơn vị tư vấn trong nước đã thực hiện tư vấn lập dự án, tư vấn thiết kế kỹ thuật thi công - dự toán công trình với quy mô giường bệnh lớn hơn.
Đáng nói hơn, Giám đốc Ban Quản lý dự án y tế trọng điểm trình phê duyệt chủ trương thuê tư vấn nước ngoài để lập dự án, nhưng tại Quyết định số 996 ngày 21/3/2014, Bộ trưởng Bộ Y tế phê duyệt thêm cả chủ trương thuê tư vấn nước ngoài thiết kế 2 dự án khi không có đề xuất và ở thời điểm 2 dự án còn chưa được phê duyệt.
Sau đó, trong Thông báo số 417 ngày 9/5/2014, Bộ trưởng Y tế có ý kiến chỉ đạo xác định Công ty VK Group (Vương quốc Bỉ) là đơn vị tư vấn lập dự án khi chưa tổ chức lựa chọn nhà thầu.
"Như vậy, việc trình, phê duyệt chủ trương thuê tư vấn nước ngoài lập dự án mang tính chủ quan, cố ý lựa chọn tư vấn nước ngoài là Công ty VK Group khi chưa đánh giá khả năng đáp ứng điều kiện về năng lực, kinh nghiệm của tư vấn trong nước, vi phạm nghiêm trọng các quy định của pháp luật về đấu thầu và quy chế thuê tư vấn nước ngoài trong hoạt động xây dựng tại Việt Nam".
Trong khi, hồ sơ, tài liệu chủ đầu tư cung cấp không có thông tin về tư cách pháp nhân của Công ty VK Architects and Engineers; không có hồ sơ, tài liệu chứng minh Công ty TNHH một thành viên VK Việt Nam là đại diện tại Việt Nam của 2 đơn vị - Công ty VK Group và Công ty VK Architects and Engineers.
Việc lập, thẩm tra chi phí thuê tư vấn nước ngoài lập dự án trong dự toán chi phí chuẩn bị đầu tư cũng không có cơ sở, cao hơn nhiều lần tính theo định mức quy định.
"Trách nhiệm thuộc về Bộ trưởng Y tế, Giám đốc Ban Quản lý dự án Y tế trọng điểm, Vụ Trang thiết bị và Công trình y tế và các đơn vị, cá nhân trực tiếp có liên quan", Thanh tra Chính phủ kết luận.
Giá hợp đồng tư vấn lập dự án cao nhiều lần, gây thiệt hại cho ngân sách
Theo Thanh tra Chính phủ, đã có nhiều vi phạm, sai phạm xảy ra ở các khâu thực hiện 4 gói thầu tư vấn nước ngoài (TV4/2014, TV5/2014, TVBM-04 và TVVĐ-04).
Điển hình và xuyên suốt trong quá trình triển khai, Bộ trưởng Bộ Y tế, Ban Quản lý dự án y tế trọng điểm và các đơn vị, cá nhân trực tiếp tham gia đã cố ý làm trái, vi phạm các quy định của pháp luật về đấu thầu khi phân chia gói thầu không căn cứ vào tính kỹ thuật, trình tự thực hiện và tính đồng bộ của dự án; đưa vào tên cụ thể của nhà thầu tư vấn nước ngoài khi trình, phê duyệt kế hoạch lựa chọn nhà thầu.
Đồng thời, Bộ trưởng Bộ Y tế, Ban Quản lý dự án y tế trọng điểm và các đơn vị, cá nhân trực tiếp tham gia đã xây dựng tên và nội dung của gói thầu theo hướng thu hẹp phạm vi công việc tư vấn (khi chỉ thực hiện thiết kế kiến trúc với gói thầu TVBM-04 và TVVĐ-04, là 1/9 nội dung của thiết kế xây dựng)…
"Cùng với những vi phạm, sai phạm xảy ra trong việc trình, phê duyệt chủ trương tư vấn nước ngoài; trình, phê duyệt và thực hiện kế hoạch tuyển chọn phương án thiết kế kiến trúc, Bộ trưởng Bộ Y tế và Ban Quản lý dự án y tế trọng điểm thời điểm đó đã "vi phạm nghiêm trọng quy định về đấu thầu với mục đích chọn ra đúng đơn vị tư vấn nước ngoài đã được xác định từ trước”.
Quá trình thương thảo, ký kết các hợp đồng tư vấn cũng để xảy ra sai phạm; giá trị hợp đồng được ký cao hơn nhiều lần giá trị tính theo định mức chi phí tư vấn đầu tư xây dựng công trình ban hành kèm theo Quyết định số 957 ngày 29/9/2009 của Bộ Xây dựng (Định mức 957)", theo Thanh tra Chính phủ.
Cụ thể, giá hợp đồng tư vấn lập dự án cao gấp khoảng 5,6 lần (số tiền cao hơn tạm tính khoảng hơn 35,8 tỷ đồng với 2 dự án).
Giá trị hợp đồng của công tác tư vấn thiết kế kỹ thuật, thiết kế bản vẽ thi công của dự án (trong đó, giá trị 2 hợp đồng tư vấn thiết kế kiến trúc chiếm 72% tổng giá trị) cao gấp khoảng 2,3 lần (số tiền cao hơn tạm tính khoảng hơn 69 tỷ đồng với 2 dự án).
Theo Thanh tra Chính phủ, tổng giá trị hợp đồng cao hơn giá trị tính theo Định mức 957 khoảng 104,86 tỷ đồng; tổng giá trị đã thanh toán cho các hợp đồng cao hơn giá trị tính theo Định mức 957 tạm tính khoảng 80 tỷ đồng. Điều này, gây thiệt hại ngân sách số tiền tạm tính khoảng 80 tỷ đồng.
Biên Thùy (SHTT)
- Triệt phá 2 cơ sở sản xuất, buôn bán hàng giả thương hiệu nổi tiếng (1 giờ trước)
- Lộ diện ngày ra mắt MacBook Ultra màn hình cảm ứng: Apple chơi lớn với công nghệ OLED đột phá (1 giờ trước)
- Honda Accord "bản đặc biệt" giá rẻ chỉ 710 triệu: "Đe nẹt" Toyota Camry, Kia K5 bằng động cơ tăng áp (1 giờ trước)
- 3 doanh nghiệp được Hà Nội lựa chọn làm nhà đầu tư xây Trục đại lộ cảnh quan sông Hồng (1 giờ trước)
- Chính thức chốt lịch & công bố điểm thi tốt nghiệp THPT 2026: Thí sinh nắm rõ thông tin quan trọng (2 giờ trước)
- UAV "quấy rối" vùng trời Nội Bài, 16 chuyến bay bị hoãn cất cánh khẩn cấp (2 giờ trước)
- Ở tuổi 106, nhà biên khảo đại thụ Nguyễn Đình Tư được tặng căn nhà hơn 3,4 tỷ đồng (3 giờ trước)
- Triệt phá đường dây trộm chó liên tỉnh, bắt 9 đối tượng cùng hơn 100 con chó tại Tây Ninh (4 giờ trước)
- Xác minh clip nhóm người khiêng quan tài chứa người sống, nhảy múa náo loạn đường phố Cần Thơ (4 giờ trước)
- Dừng tìm kiếm hai phu vàng mất tích trong hang ngập nước ở Lào (4 giờ trước)
